“紫光效率”助推江西东谷水电站升级改造“加速度”

2025-10-10 湖南紫光新闻中心
15

2025年10月4日,湖南紫光技术团队放弃休假赶赴江西吉安东谷水电站启动项目改造施工。虽值国庆假期,“紫光效率仍坚持以客户需求为核心,全力推进项目改造进程。

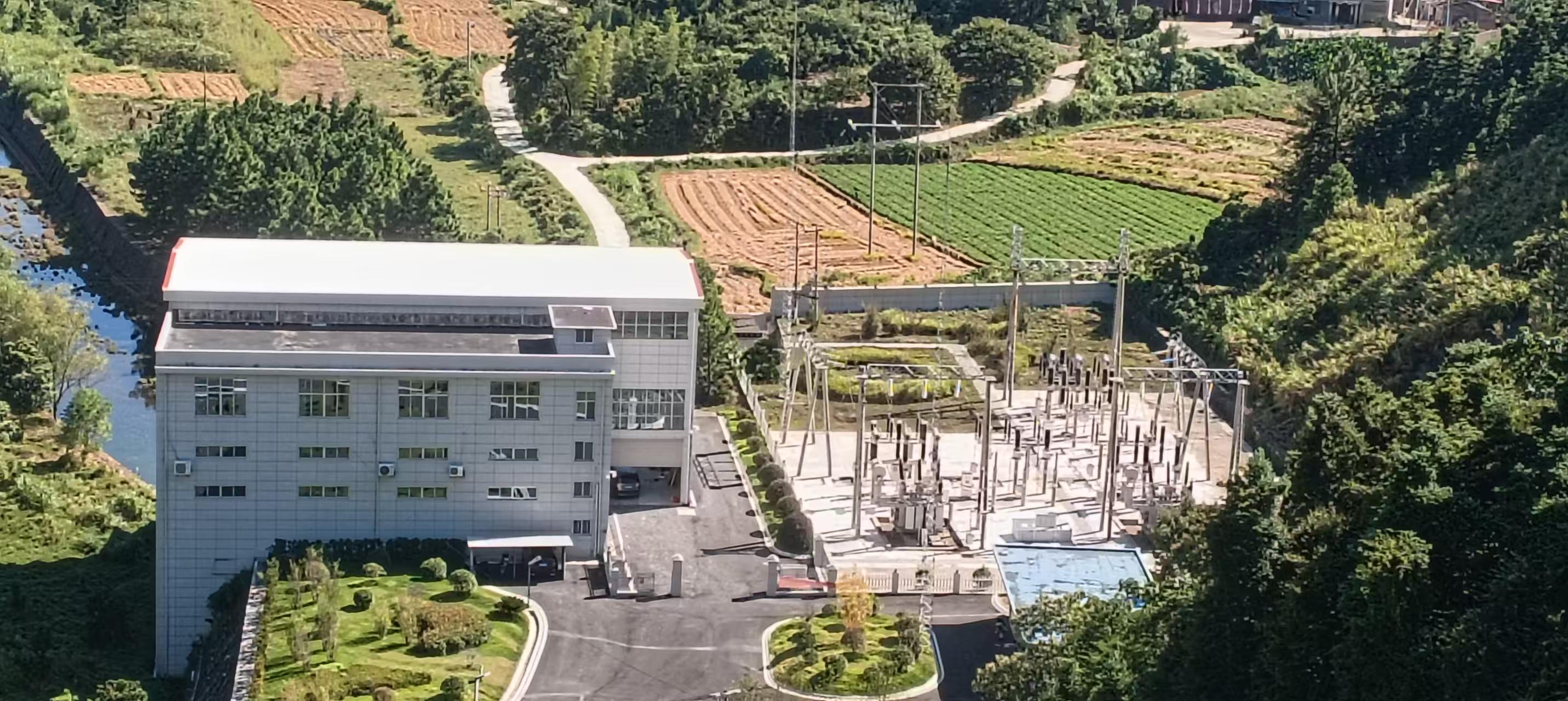

江西东谷水电站装机容量为2×8000kW立轴混流式机组,发电机出口电压6.3kV,采用一机一变单元接线方式。原综保及自动化系统共组屏13面,2009年采用湖南紫光提供的设备。该站投运之初根据“无人值班,少人值守”原则设计,十多年来,运行稳定可靠。随着年限增长,站内部分PLC设备面临备件缺失、老化等问题,限制了电站良性运行与发展。本次改造重点对2面机组LCU屏及1面公用LCU屏内的PLC进行更换升级,再将电站监控保护系统数据接入远控平台。为尽量减少对正常发电的影响,技术团队完成勘测核对、标记相关准备后,优先对停运机组施工,确保其他机组持续发电采取逐项迁移策略进行通讯改造,确保原系统正常运行的同时,逐步接入新监控平台。

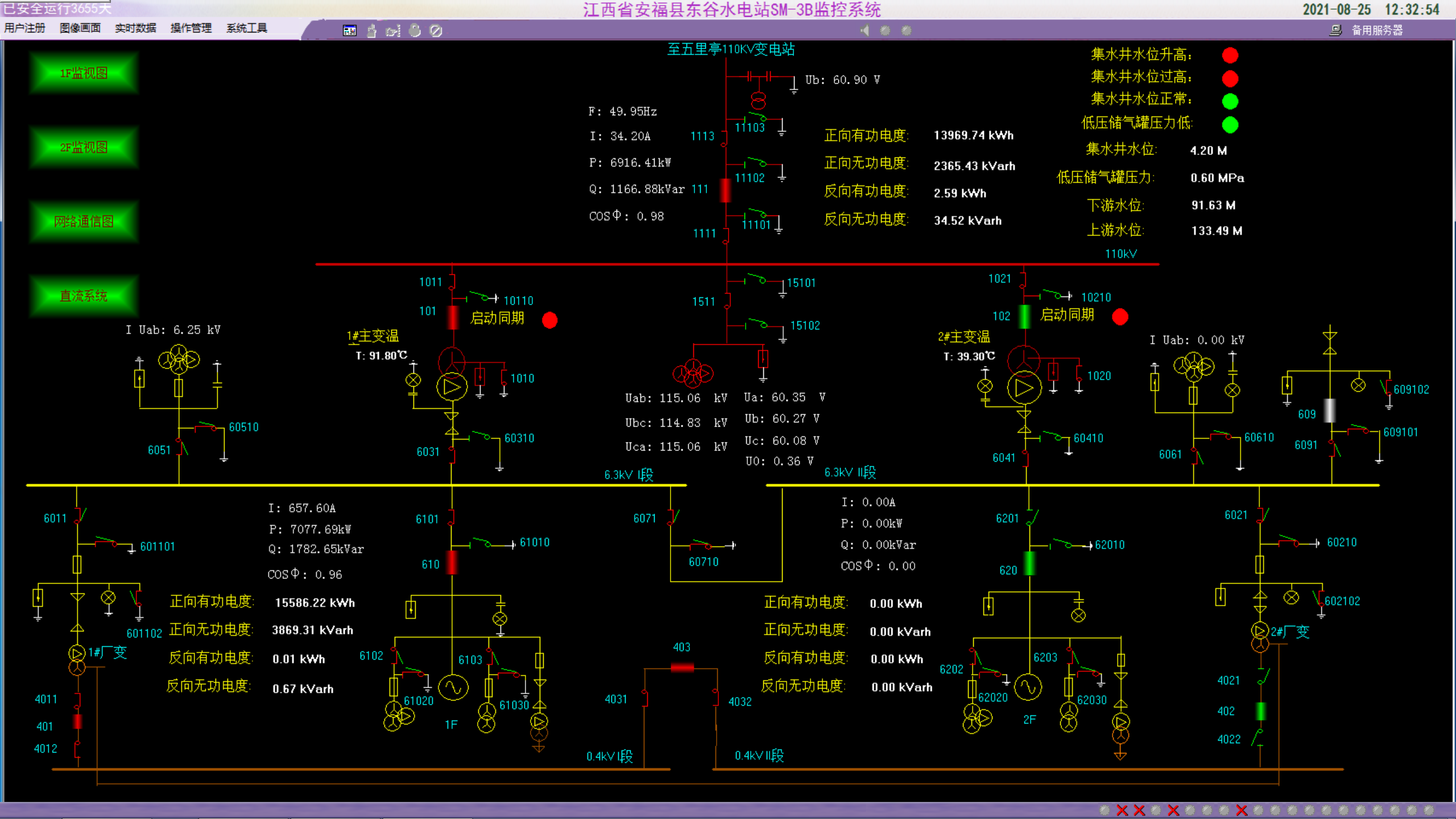

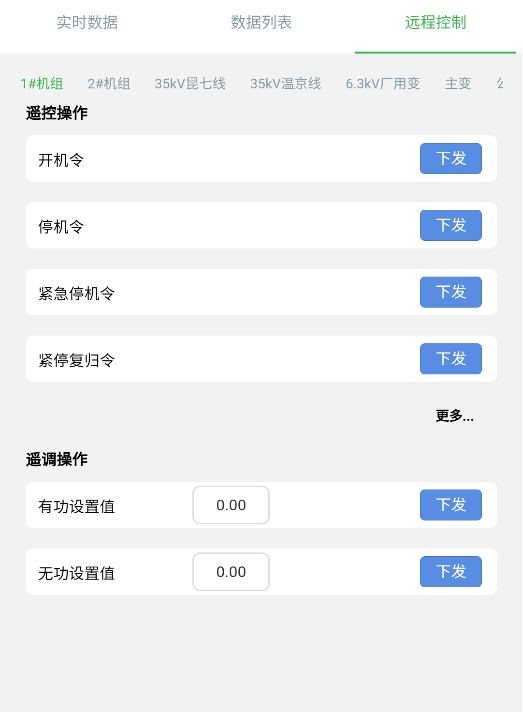

本次改造新增了湖南紫光UNIS-HAGC水电站自动发电控制系统,根据水库水位自动调控发电参数,进一步提升电站智能化水平。此外,电站还采用湖南紫光DCAP-APP水电站手机监控系统,工作人员可通过电脑、智能手机等终端实时访问电站数据,实现实时数据监测、电度统计、远程调控、事件查询等多项功能,进一步优化了“无人值班,少人值守”模式的运行效率

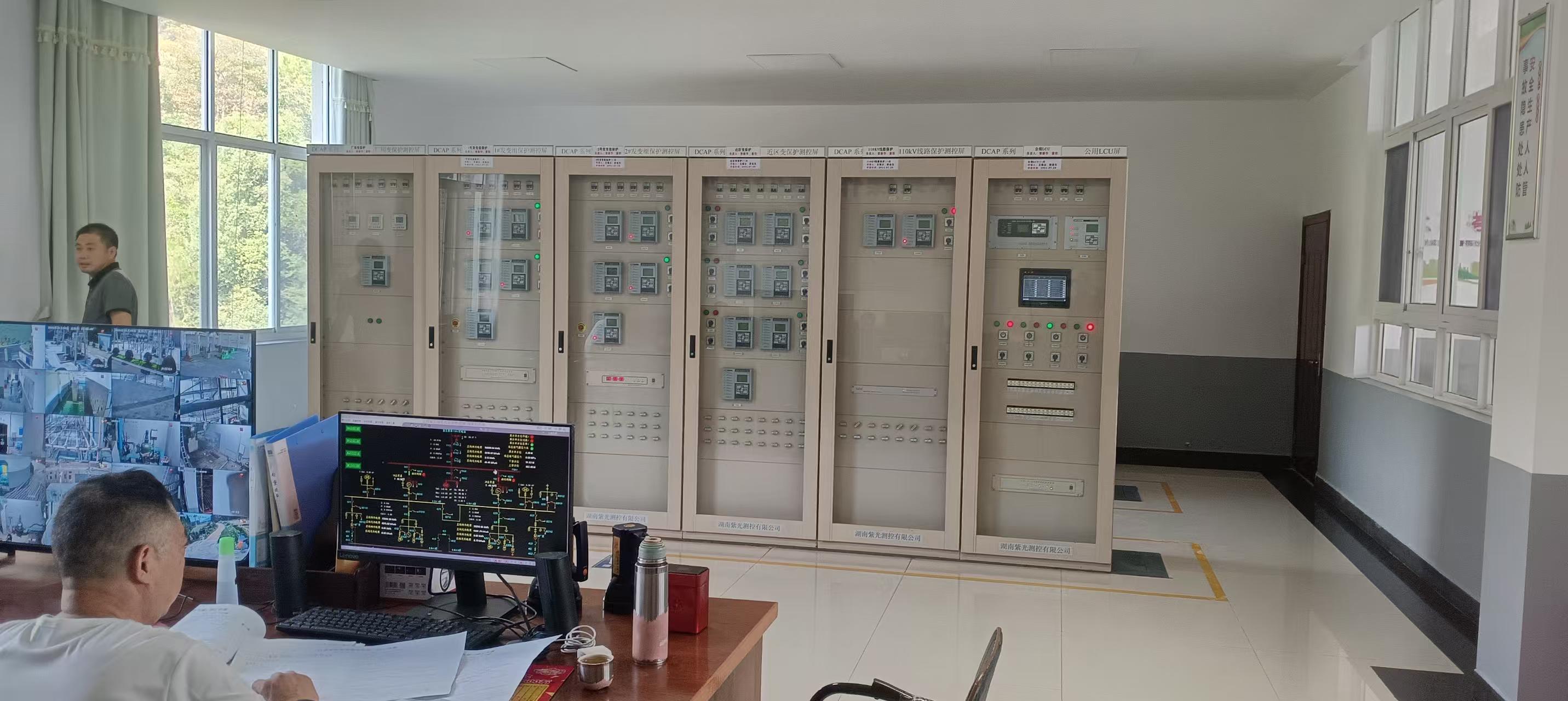

截至10月7日,项目已完成PLC升级更换工作,目前全面进入调试阶段,预计将于本月14日前完成改造并投入运行。以“紫光效率”满足客户需求,是湖南紫光的服务目标,“行胜于言”推动中国电力自动化发展进程,是湖南紫光的时代答卷
